DDC桩:一种深层地基处理方法。该方法先成孔至预定深度,然后自下而上分层调料强夯或边填料边强夯,形成高承载力的密实桩体和强力机密的桩间土,简称DDC桩。
一. DDC桩施工工艺

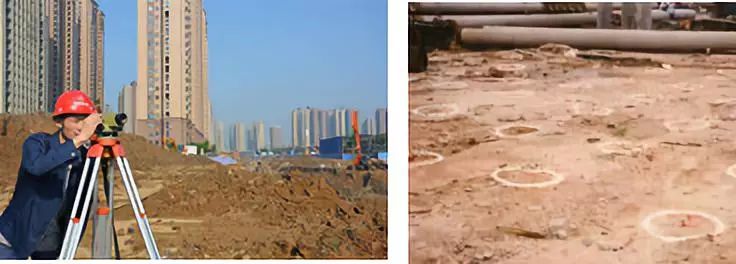

1. 测量放线:现场施工人员依据图纸拿着仪器在现场进行放线定位。

2. 机械运输:螺旋钻机需要托运机从厂家托运至施工现场,因为这些机械不能在道路上直接行走。

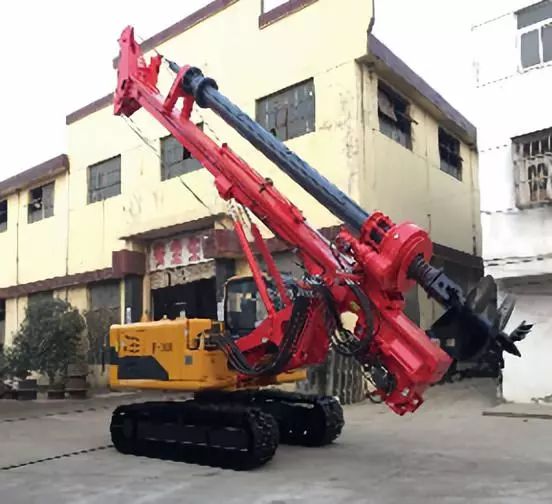

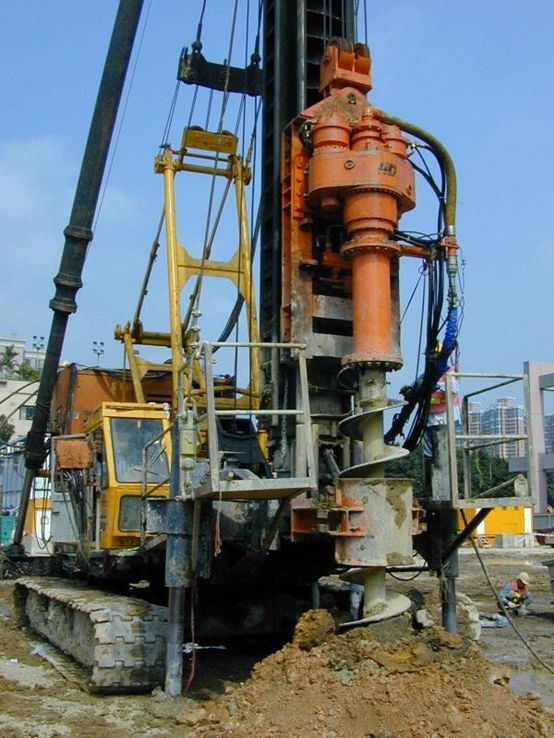

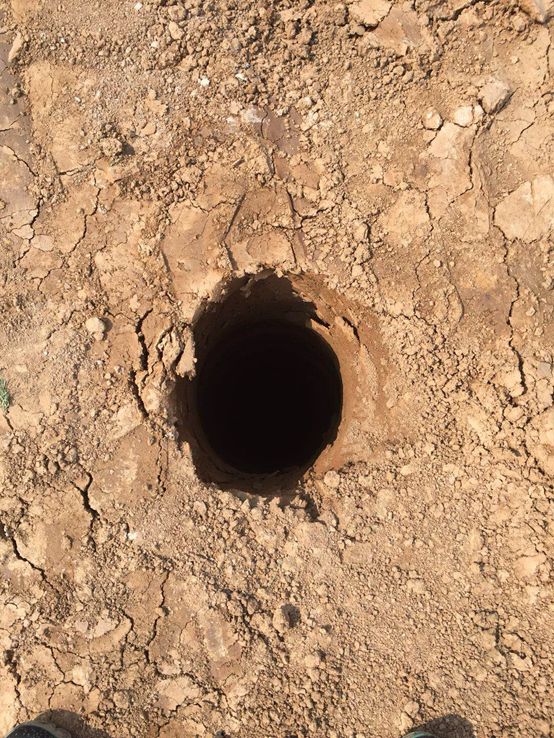

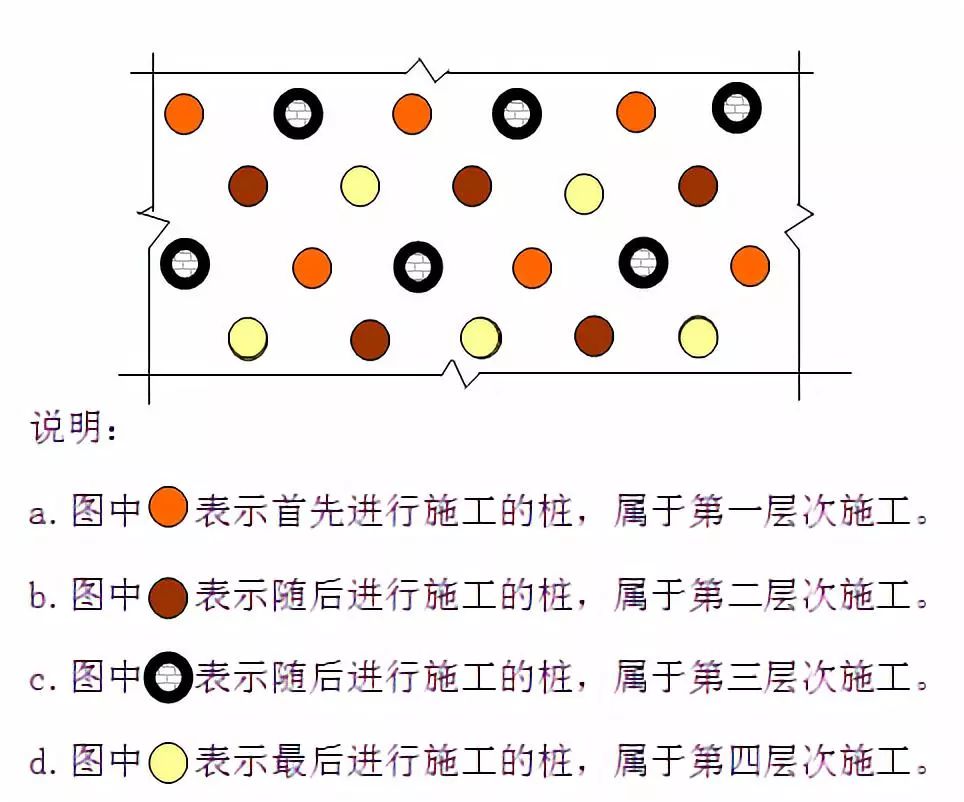

3. 机械成孔:安装钻孔机械,依据设计图纸钻孔到桩底标高,施工顺序控制原则是先外后里,隔行隔桩跳打,分四个层次进行施工。当然可能施工顺序也有其他方式。一般螺旋钻是380mm,成孔后刚好是400mm。

注意:孔内钻出的土有可能需要外运,这部分在施工过程中可以办理签证。

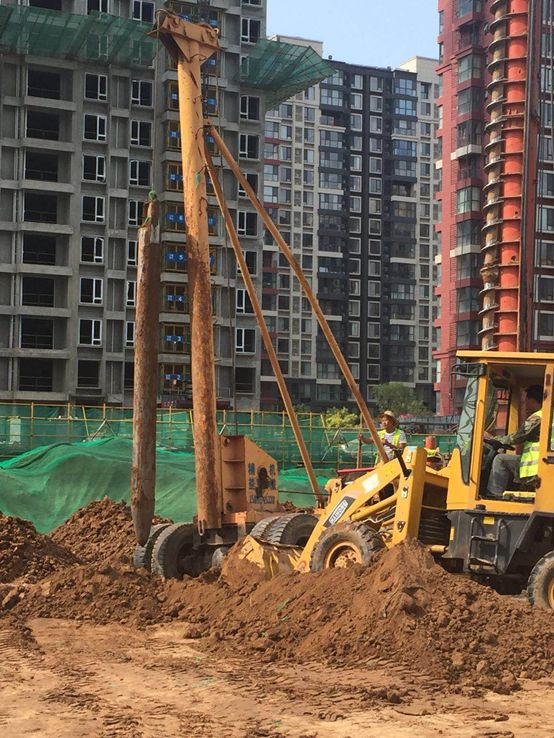

4. 重锤夯扩:用小铲斗车给孔内填水泥土或者2:8灰土或者3:7灰土或其他填充料,每次填0.5m。最后用重锤进行夯扩,一般2吨的重锤夯扩后孔径就是550。注意填充料种类是灰土、素土、碴土、工业无毒废料、砂、毛石、砂卵石、粉煤灰、土夹石、混凝土等材料均可做成各种DDC桩。

欢迎大家加入阿龙讲造价qq群:113118163,进行交流学习
5.挖土方:把之前打桩预留出来的虚桩及桩间土需要挖除掉。对于本工程车库区虚桩高度为500mm,主楼区虚桩高度为1150mm。为了防止后期砂夹石铺设的时候下沉而浪费材料。我们现场可以挖土方时候预留10cm预沉值。比如车库图纸顶标高为-6.12.我们实际可以挖土方到-6.1m。然后进行现场原土夯实,大概1元/m2.

二.熟悉CAD图纸

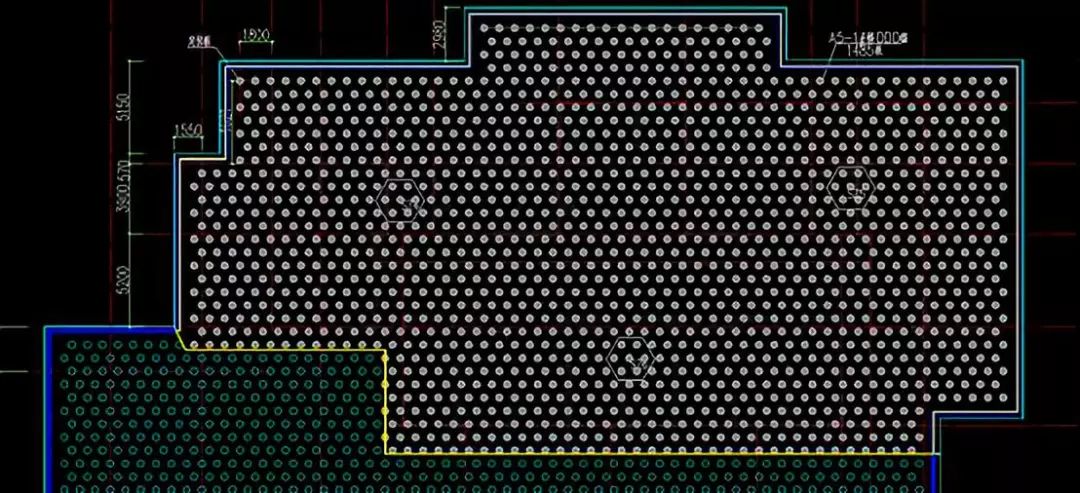

1.桩平面布置图:实心的为主楼DDC桩,空心的为车库DDC桩

2.说明:主楼与车库DDC桩成孔直径均为400mm,夯扩后直径均为550mm。主楼DDC有效桩长8m。车库DDC桩有效桩长5m。主楼为3:7灰土DDC桩,总共2609根。车库为素土DDC桩,总共7130根。

3.说明:本工程有试装。

4.主楼3:7灰土DDC桩:有效桩长8m,虚桩长1.15m。挖虚桩和挖土方深度1.15m。砂石垫层0.5m厚。

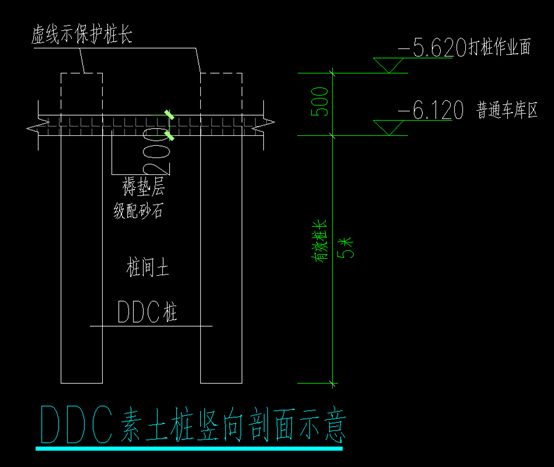

5.车库素土DDC桩:有效桩长5m,虚桩长0.5m。挖虚桩和挖土方深度0.5m。砂石垫层0.2m厚。

三.清单编制、定额套项

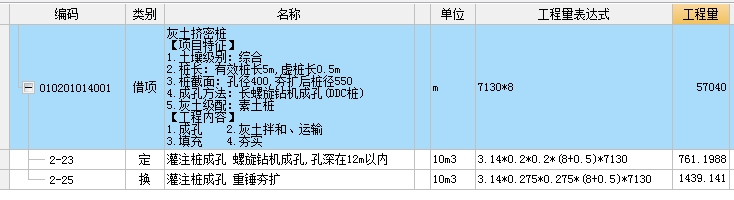

1.主楼3:7灰土DDC桩,土壤级别对于陕西省可以描述:综合,其他省可以具体描述:几类土。还要注意清单工程量长度内不包括虚桩长度。

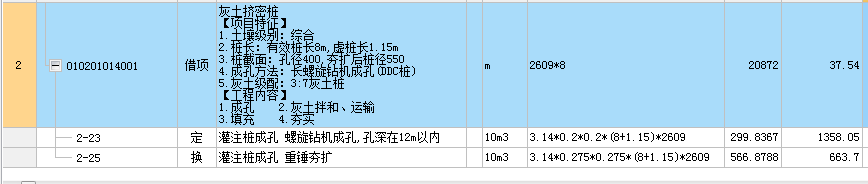

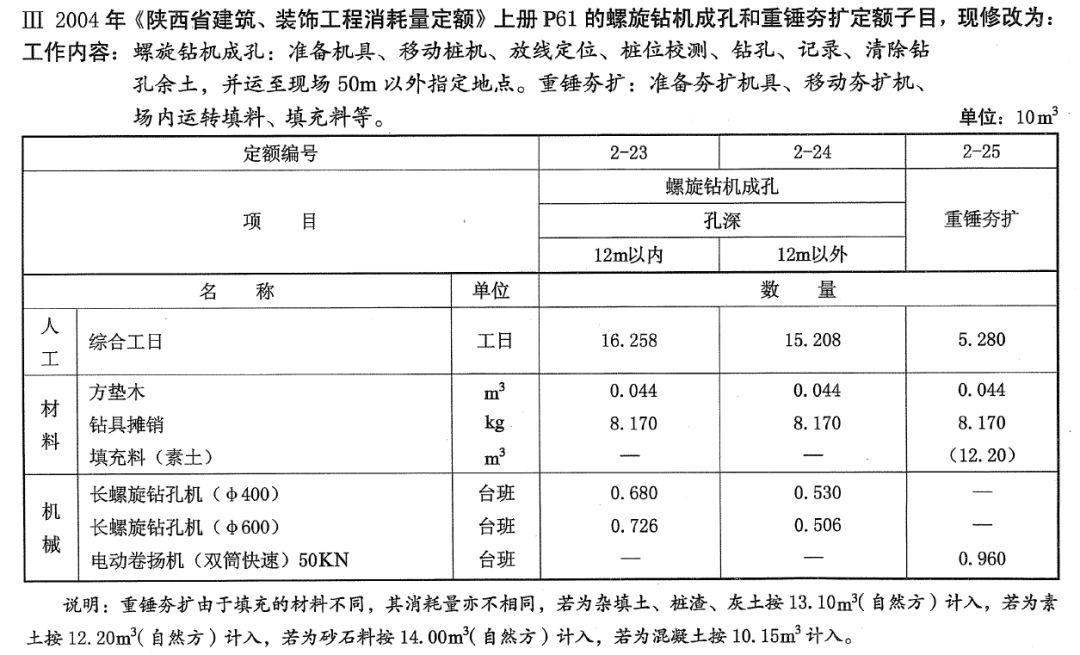

陕西省2009土建定额2-23工程量为成孔体积,高度包括虚桩高度。2-25工程量为夯扩后体积,高度包括虚桩高度。

陕西2009土建补充定额第139页

陕西2009土建补充定额第9页:注意最下面说明的填充料消耗量换算依据。

2.车库素土DDC桩

3.主楼褥垫层:对于陕西定额注意不要错套第八章楼地面工程的8-3和8-4定额子目。这2个子目不适用于基坑内。只适用于楼地面砂夹石垫层。

4.车库褥垫层

5.挖土方:挖除虚桩及桩间土

车库挖土方清单

主楼挖土方清单

6.本例题中没有把试桩和工程桩清单分开编制。实际工程中建议大家可以把试桩和工程桩分开编制清单。
