挤密桩:利用沉管、冲击、爆扩等方法在土中挤压成孔,使桩孔周围土体得到挤密,再向桩孔内分层夯填素土或灰土等材料形成桩体;或预钻孔后,用重锤夯填并扩径成桩。由桩体和桩间土共同组成挤密桩复合地基。
土桩主要适用于消除湿陷性黄土地基的湿陷性,灰土桩主要适用于提高人工填土地基的承载力
一.挤密桩施工工艺

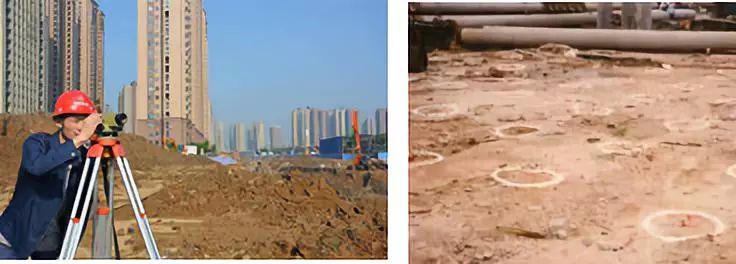

1.测量放线:场施工人员依据图纸拿着仪器在现场进行放线定位。

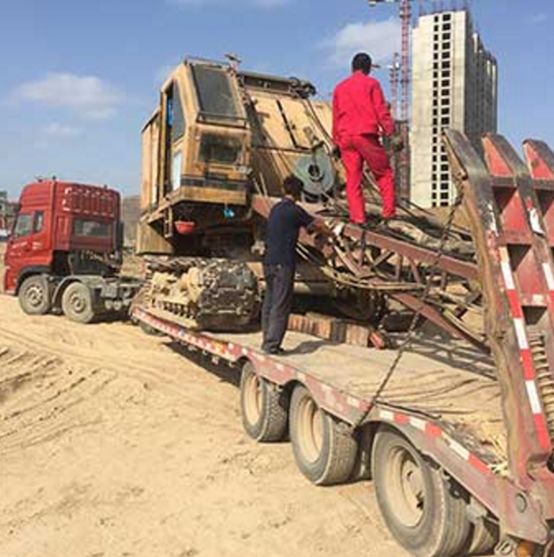

2.机械运输:成孔和夯实机械需要托运机从厂家托运至施工现场,因为这些机械不能在道路上直接行走。
3.机械成孔:安装钻孔机械,依据设计图纸钻孔到桩底标高,成空方法有:沉管、冲击、爆扩等方法在土中挤压成孔。看下图柴油机沉管成孔
柴油机沉管成孔:柴油机上面的铁锤将钢管(管内空的,桩管宜选用壁厚不小于10mm的钢管,桩管下端带有桩尖,桩管与桩尖连接处宜设10mm厚的环型箍)砸入到设计图纸底标高。最后把钢管拔出,成孔成功。注意挤密桩是用钢管硬挤个孔出来。而DDC桩成孔时把土挖出来成孔。这是挤密桩和DDC桩施工最大的区别?
看下面柴油机沉管成孔施工视频
4.重锤夯填:用机械(装载机)将填充料、推送至孔内,用0.3t以下的夯锤夯填。
桩孔填料:成孔后,桩孔内可夯填素土、灰土、水泥土、二灰(石灰、粉煤灰)等材料,构成土桩、灰土桩、水泥土桩或二灰桩等挤密桩体。
看下面重锤夯填施工视频

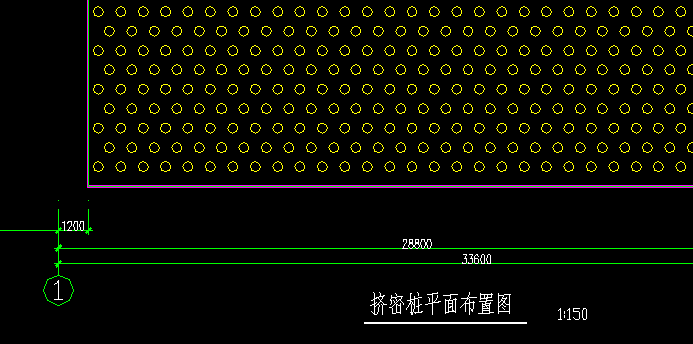

5.挖土方:把之前打桩预留出来的虚桩及桩间土需要挖除掉。对于本工程车库区虚桩高度为500mm。看下面CAD截图
二.熟悉CAD图纸
三.清单编制、定额组价

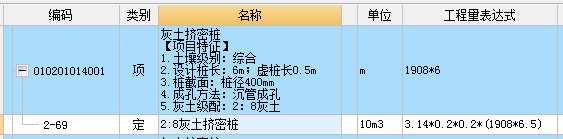

1.主楼2:8灰土挤密桩,土壤级别对于陕西省可以描述:综合,其他省可以具体描述:几类土。还要注意清单工程量长度内不包括虚桩长度。
陕西省2009土建定额2-69灰土挤密桩,定额工程量为成孔体积,高度包括虚桩高度。

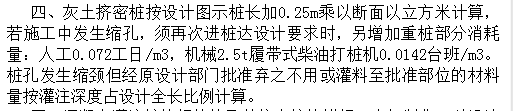

陕西定额桩基工程章说明工程量计算规则第四条截图如下:
定额条款解读:当设计图纸规定虚桩长度时,虚桩高度按设计图纸高度。当设计图纸没有规定虚桩高度时,虚桩高度按定额0.25m。若实际工程发生缩孔现场注意可以办理现场签证。

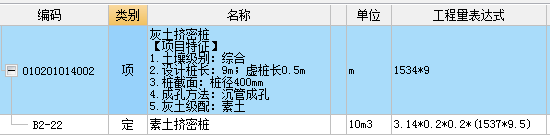

实际工程如果出现素土挤密桩清单编制和定额套项大家可以参考下面的清单定额:

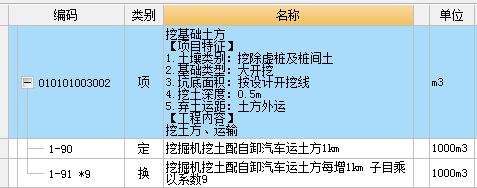

5.挖土方:挖除虚桩及桩间土
本例题中没有把试桩和工程桩清单分开编制。实际工程中建议大家可以把试桩和工程桩分开编制清单。
